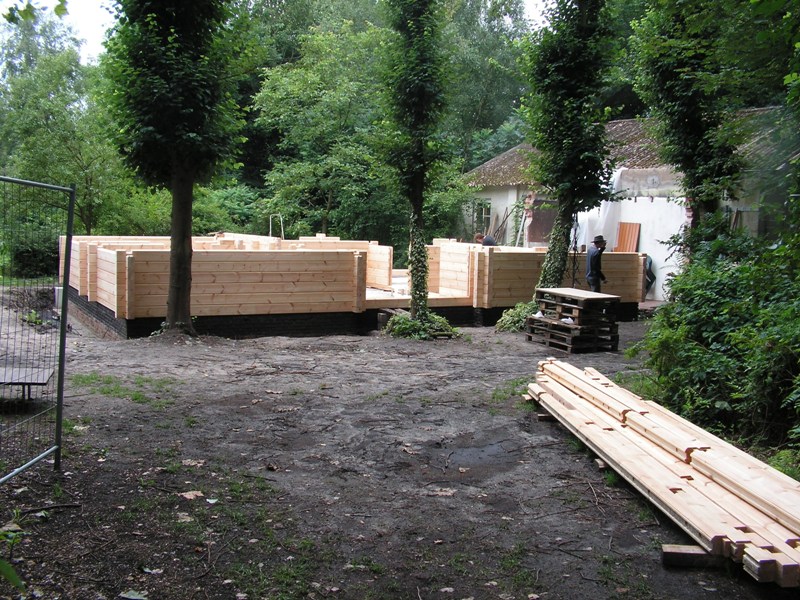

Na twee dagen stapelen zijn de eerste zes lagen af. Het is heel leuk
hoe de huis nu snel vorm krijgt en je kunt zien hoe groot de ruimtes werkelijk
zijn.
Maandag de rest van de isolatie aangebracht en verder met metselen t/m
de eerste laag schoon metselwerk. Daarna moet eerst de DPC folie aan de
systeemvloer gelijmd en dat gaat in de regen al heel beroerd. De Shell
Tixofalt die we er voor gekregen hebben hecht volgens de tubes zelfs onder
water. Lijmt ook op natte ondergronden staat er vet op. Niet dus. Als
we later klagen bij Bouwcenter, zegt een andere klant ook die ervaring
te hebben. Iets beters is echter niet voorhanden, dus dan maar met de
haarföhn het beton droog maken voor gebruik. Vooral waar er gaten
in gemaakt moeten worden voor de ventilatiekanalen, blijft het voor geen
meter zitten. Wachten op droog weer is niet echt een optie.
Dinsdag de lijmklus afgemaakt en de eerste gelijmde en weer losgelaten
delen opnieuw gelijmd. Nu blijft het wel goed zitten. Daarna met Frank
begonnen met de rest van de lagen schoonmetselwerk. Als het te donker
is om verder te gaan, stoppen we met nog anderhalve laag te gaan. Wel
alvast de voegen uitkrabben en dat is geen overbodige luxe, want die zijn
al best hard geworden. Daar ben ik met kunstlicht tot kwart over twaalf
mee bezig.
Woensdag
Het metselwerk nu geheel afgemaakt. Verder allerlei klusjes gedaan. Aan
het einde van de dag de bijgemetselde voegen uitkrabben en dan is het
toch weer 10 uur voor we klaar zijn. Snel een bakje koffie en dat als
een speer naar het station om de trein naar Ronny te pakken. Ik kom tot
Amerfoort en wordt door Ronny en Ter daar opgepikt. Thuis nog even de
foto's van de baby bekeken en dan over enen naar bed.
Donderdag
Eerst eens lekker uitgeslapen en daarna naar Cindy om de nieuw geborene
Bjørn te bekijken. Wat een lekker mannetje. Hij is heel klein (twee
weken te vroeg geboren) en slaapt zich een ongeluk. Verder ook het nieuwe
huis van Cindy en Erik bekeken. Dat ziet er ook heel fraai uit. Ik ben
benieuwd wanneer wij zo ver zijn. Om een uur gaat de kraamvrouw rusten
(Ter kan als kraamhulp moeilijk zelf te lang op bezoek blijven hangen)
en wij naar de Klaverhof. De eerste loglaag voor de tweede keer met Rostex
behandeld, zodat ze ruim een dag kunnen drogen voordat we ze neerleggen.
Na een vernieuwde blik op de tekeningen besloten om de spouwisolate aan
de bovenkant maar later aan te brengen om die niet te beschadigen bij
het stapelen.
Vrijdag
Laatste voorbereidingen voor het stapelen. Stelpalen weggehaald. Op twee
binnenhoeken is de schoonmetselwerksteen vervuild doordat er specie tussen
de paal en de muur gedrongen is. Bij het wegkappen daarvan komen er weer
enkele stenen los die we weer terug moeten metselen. De grond aangevuld
voor zover beschikbaar en dat is maar een korte kant van het huis. In
verband met de aanhoudende regen toch de houtskelet wanden maar met zeil
afgedekt, want de underlayment plaat zal ook wel niet al te waterbestendig
zijn. Het overige hout is ook wat nat van onder, maar dat laten we maar
zitten totdat er binnen plaats is als de logs weg zijn. Dat zal hopelijk
al binnen enkele dagen zijn.
De levering van alle metaalwaren uitgezocht. 35 kg spijkers en ca. 15000
schroeven. Hebben we dat allemaal nodig? Dan staat ons nog wat te wachten...
Klaar gezet wat we voor het stapelen nodig hebben.
Vandaag is ook de vierde en laatste puincontainer afgevoerd. Hij wilde
maar moeilijk op de wagen. Voorwielen van de grond en de spatborden van
de achterwielen op de banden. Daar zit ruim meer dan 10 ton in was het
commentaar van de chauffeur. Nu hebben we weer plaats om de logs uit het
koelhuis naar buiten te dragen.
Zaterdag
Het is wat onwennig maar we komen snel in een ritme van wat er allemaal
moet gebeuren. De eerst laag is het lastigste. Dan moet de verankering
aan de vloer aangebracht worden en de onderlaag tussen de buitenste fundatiemuurtjes
en het hout. Verder is er wat verwarring doordat ter plaatse van de voordeur
en de tuindeuren een volle log doorloopt, zonder dat erop is aangegeven
dat er een stuk weggezaagd moet worden. We denken voorlopig maar even
dat dat nodig is voor de stabiliteit en vormvastheid van de constructie
en dat ze geheel weggezaagd moeten worden als alles vastgezet is op de
vloer.
We leggen twee logs verkeerd om en dat moet toch echt uit elkaar om later
geen problemen te krijgen. De ene valt nog mee, want daar zijn we snel
achter. Bij de tweede liggen er al een paar logs van de tweede laag op
en die krijg je echt lastig uit elkaar. Het lukt echter wel zonder schade
en vanaf dat moment gaat het foutloos. Marja helpt een goed deel van de
dag ook mee en dat is vooral bij de lange logs heel handig, want die blijven
toch wel erg zwaar, behalve als je ze goed kan pakken. In de middag begint
het flink te regenen en verplaatsen we de montageplaats van buiten naar
binnen. Inmiddels zijn de eerste logs weg en ontstaat er weer wat ruimte.
Dan zijn we toch wel verwend met zo'n overdekte werkplek waar je balken
tot 11.60 binnen kan behandelen. Het is soms wel even zoeken naar de juiste
log, maar uiteindelijk lukt dat allemaal. We vinden zowaar ook de verdwenen
log van de eerste laag die we vervangen hebben door een van de derde.
Bij het monteren moet er flink met de voorhamer op de logs geslagen worden
om ze in elkaar te krijgen. Enerzijds is er wat ruimte, maar er is op
twee plekken in de verbinding ook ca. één mm teveel aan
hout. Dat perst in elkaar bij het monteren en het zit dus goed.
's Avonds na het eten nog verder de logs voor laag 5 geprepareerd.
Zondag
Het regent weer pijpestelen en gaan we daarom eerst binnen verder met
prepareren van de logs van laag 5 en 6. Als het na de middag opdroogt
moeten we eerst de vier lagen precies uitrichten op de buitenmuren. Dat
blijkt eigenlijk nog steeds prima in orde. Hier en daar een centimetertje
te veel, maar nergens te weinig. Wel zijn er twee wanden die in het midden
niet in lijn staan. De ene blijkt te liggen aan zaagafwijkingen en de
ander drukken we met de trekker het laatste stukje op zijn plaats en zetten
dan de hele buitenwand vast aan de systeemvloer met de stalen strips die
aan de onderste logs gespijkerd zijn. Daarna nog alle binnenwanden in
de juiste richting zetten en op de juiste hoogte brengen. Voor het laatste
gebruiken we de spieën van het maken van het teak dek van de boot.
Heb ik die niet voor niets 15 jaar bewaard... Ca. 110 gaten boren in het
beton en de spijkerpluggen aanbrengen kost ook de nodige tijd. Tijdens
de thee wordt er flink wat afgediscussieerd over de plaats van de stalen
pijpen die in plaats van sommige doken moeten komen om de stabiliteit
van bepaalde wanddelen te verbeteren. Een stel zit in het wanddeel langs
het koelhuis dat we later weer weg willen halen. Dat is erg slecht voor
de kettingzaag, dus die komen in het hoekstukje van het huis dat straks
maar een matig stabiele constructie zal vormen. Door een ervan komt ook
nog de draadstang te lopen die het logpakket (mede) samenhoudt.
Dan is het tijd voor de eerste doken in te slaan. Die komen in de eerste
vier loglagen. Dit zijn rechthoekige houten deuvels die in ronde gaten
geslagen worden die in de logs geboord zijn. Het eerste stukje gaat nog
wel gemakkelijk, maar het laatste stuk gaat het best wel zwaar. Met een
vuistje gaat het eigenlijk maar matig. Met de voorhamer van vijf kg wel
redelijk, maar na afloop hebben we allemaal lamme handen van het vasthouden
van de hamers. Het is dan tegen vijf uur en nu kunnen we verder met het
stapelen van de vijfde en zesde loglaag. Bij de eerste logs blijkt het
hout door de regen bijna een mm gezwollen te zijn, zodat er enige schade
ontstaat bij het inslaan van de vijfde laag. Niet dat het niet met een
beitel weg te werken is, maar blijkbaar is het toch beter om de logs af
te dekken als het regent. Staat niet in de instructie, maar dekzeilen
staan wel bij de benodigdheden voor het stapelen. Na het eten de rest
en dan weer de volgende doken aanbrengen tot 21:30. Vroeg klaar vandaag.
|
