Maandag
Nelemans aan de lijn dat de stenen die we uitgezocht hadden niet op voorraad
zijn bij de steenfabriek en pas over vier weken + nog wat bouwvak geleverd
kunnen worden. Bestelling stopgezet en 's middags met Ter en Linde weer
naar stenen gaan kijken. Uiteindelijk worden het toch de namaak handvorm
steen die Linde eerst had uitgezocht. In daglicht blijken ze een stuk
minder zwart te zijn. Bovendien blijken die ook nog meer dan de helft
goedkoper te zijn en dat helpt ook. Verder met het metselen. Muur onder
de voordeur, want daar moeten de leidingen voor de nutsbedrijven naar
buiten. Ik heb het net schoongespoten en de man van Essent belt. Er zijn
allerlei regels voor de leidingen en die staan in een folder, die hij
wel wil opsturen of faxen. Ik kan echter de fax van Frank niet vinden,
dus dan maar opsturen. Ik ga dus maar een ander muurtje metselen.
Dinsdag
De folder van Essent is binnen en behalve dat er allerhande regels zijn,
is er ook een standaard grondplaat in de handel met de juiste doorgangen
voor alle aansluitingen. Dus weer naar bouwcenter en daar hebben ze de
grondplaat en de voorgebogen PVC mantelbuizen in de juiste diameter en
kleur... Weer 150 Euro lichter, maar je bent wel ineens van het gezeur
af.
Woensdag
Is de enige dag dat Frank kon helpen met metselen. Ik heb dan zelf ongeveer
de helft af en in een uur of drie maken we de rest af. Alleen het wandje
onder de voordeur met de doorgangen voor de mantelbuizen voor de nutsvoorzieningen
moet dan nog. Later blijkt dat bij één stelpaal het draadje
aan de verkeerde kant heeft gelopen. Maar de paal was maar 5 cm dik, dus
dat laten we maar zitten. Er blijft nog voldoende ruimte over voor de
isolatie en wat beluchting. Het gaat echt heel vlot en Selwyn en Leander
hebben de handen vol om te opperen. Stenen aanvoeren, bakken specie draaien
etc. Ze werken vandaag echt goed mee. Frank, heel erg bedankt, we hebben
gezellig samen gewerkt.
Donderdag
Het laatste muurtje afgemaakt en erg zitten puzzelen hoe de leidingen
moeten komen te lopen onder de vloer.
Als ik de stripper naar Borent terug ga brengen, valt het me ineens op
dat de muur langs het koelhuis ook verkeerd gemetseld is. Helaas had ik
daar toevallig een dikke stelpaal gebruikt, dus dat kan niet zo blijven.
Anders is de spouw nog te smal voor de isolatieplaat en komen de vloerbalken
wel erg op de rand te liggen. De baas van Borent had kassian met mij en
wilde de stripper het weekeind wel gratis ter beschikking stellen om de
gesloopte stenen voor de tweede keer van specie te ontdoen. Ik dacht eerst
zonder slijpkosten, maar hij ook zonder huur...
Thuis gekomen uitgemeten tot waar het nog te harden is met de foute muur
en de breedte van de spouw en dan de rest afgebroken. Dat gaat weer lekker
gemakkelijk. Een tik met een vuistje en de steen is los. Half steens is
toch eigenlijk maar een net aan constructie. Het is weer erg warm. Als
het sloopwerk weer opgeruimd is en het muurtje weer is opgemetseld en
Frank en de kinderen voor hun minivakantie zijn uitgezwaaid, begin ik

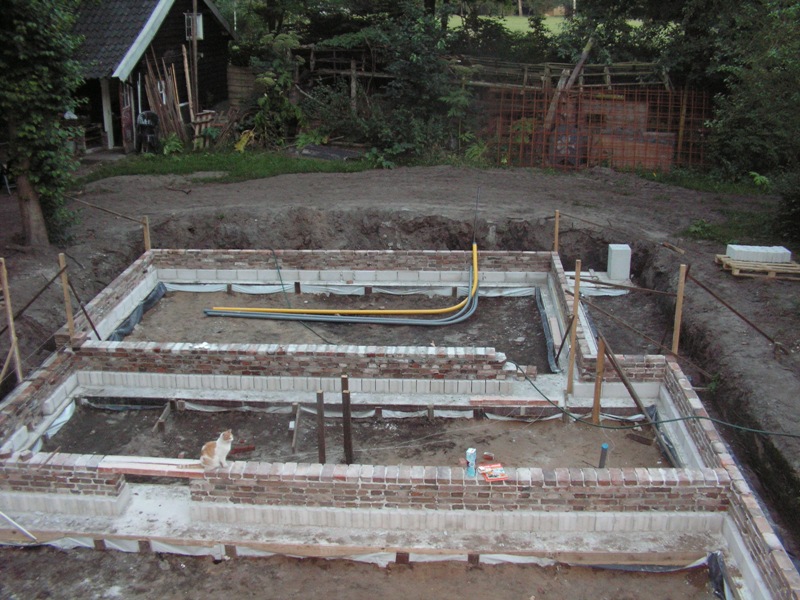

om half vier pas met de echte voortgang: het afmaken van het laatste muurtje.
Verder erg zitten puzzelen hoe de leidingen moeten komen te lopen onder
de vloer. Het is heel warm en ik heb vanwege de muggen bijna geen oog
dicht gedaan. 's Avonds zit ik er echt een beetje doorheen. Dit was de

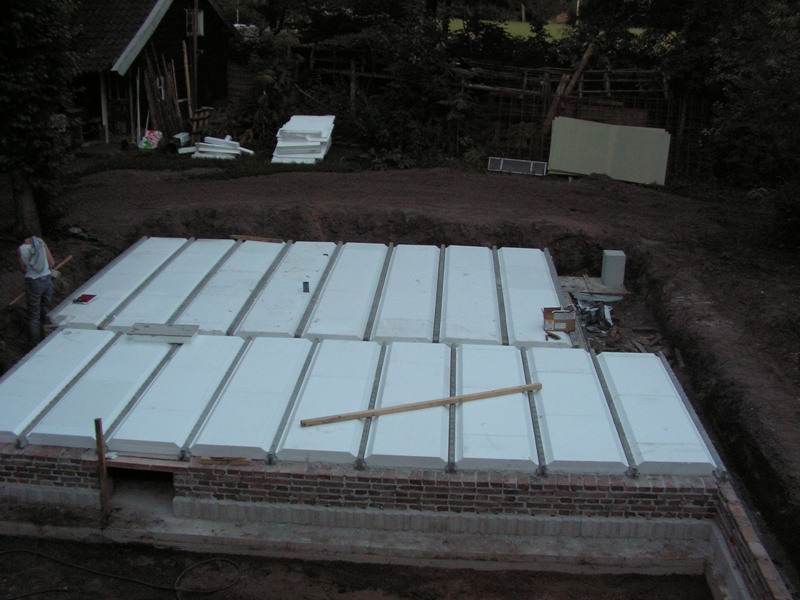

stand op donderdagavond...
Vrijdag
Een goed deel van de dag bezig geweest met boodschappen. Bouwcenter kan
als we opschieten nog net mijn bigbag zand bezorgen. De chauffeur komt
nog even vragen of ik wel thuis ben om 12 uur. Lijkt me wel, maar het
uitzoeken van alle PVC waar van 110, 75 en 40 mm duurt een hele tijd en
ik ben dan ook pas over 12 thuis. Als ik bij bouwcenter aan het shoppen
ben wordt ik mobiel gebeld door bouwcenter of het goed is dat de vloer
geleverd wordt vandaag en of er wel iemand is om te helpen lossen. Als
ik thuis kom staat er een oplegger op het pad die van voor tot achteren
vol staat met polystyreen blokken voor de vloer. 10 blokken hoog = 2.50
m. Het lossen gaat niet naar mijn zin. Er vallen diverse pakken. We moeten
ze met de hand uit de oplegger dragen en dat is nog best zwaar. Dan met
de vork op de trekker ergens op de wei neerzetten. De helft van de polystryreen
pallets blijft heel en past ook op de vork. De rest is modderen met extra
blokken, een vork op een klein randje buiten de draagbalkjes, tot met
de hand over tassen op de vorken. De chauffeur en de man die met een luxe
wagen mee is gekomen om de lossen hebben niet al te veel ideeën om
het lossen beter te laten verlopen en doen ook nog niet al te veel aan
de uitvoering van mijn ideeën. Als iemand in de oplegger elk pakket
aan de bovenzijde beethoudt en stuurt gaat het nog het beste. Geen betonnen
balken.
Dan komt uiteraard de chauffeur met de bigbag. Gelukkig biedt hij aan
om eerst maar de gaan schaften en een half uur later terug te komen. Erg
aardig. Hij is koud weg of er staat weer een oplegger voor de deur om
de balken te lossen. Dat gaat met een Hulo verder vrij goed. Inmiddels
heb ik de vrachtbrief van het piepschuim gechecked en blijken de Belgen
beide posten met blokken op de offerte te hebben gestuurd, waarvan ik
al gezegd had dat het wel of / of zou zijn, omdat het beide ongeveer het
gehele oppervlakte van het huis was. Nu hebben ze de aantallen wat aangepast,
maar toch zowel blokken voor een vloer met 60 cm hoh als die voor een
vloer met 80 hoh te hebben gestuurd. Van de blokken die ik nodig heb ca
40% te veel en van de andere 10 teveel afgeteld, dus ik kan ongeveer 2.5
huis beleggen.
De houtskelet stukken zouden vandaag ook gebracht worden, maar die hebben
we - gelukkig - niet gezien.
Ten slotte nog de laatste laag op het muurtje onder de voordeur gemetseld
en de vergeten doorgang naar de linker kruipruimte gemaakt. Wat overtollige
stenen met de haakse slijper gehalveerd en aan de andere kant een console
voor de twee lateien gemetseld. Lateien erop en klaar is kees. Dat is
weer een klus geklaard.
Als Linde komt gaan we nog even op de computer het geplande verloop van
de leidingen onder de vloer bekijken. Er blijkt van alles nog niet te
kloppen en we moeten nog de plaats van de WC en de meterkast aanpassen
om alles op papier passend te krijgen. Dat duurt dus tot over 02:00 ...
Terry hoort 's avonds een geschreeuw en gaat buiten kijken. Als ze in
de boom bij Berden schijnt, zit er een uil haar aan te kijken. Hij vliegt
pas een tijdje later weg.
Zaterdag
Marja jarig. Die feliciteren we al vanuit ons bed in de caravan als we
horen dat ze de kippen aan het voeren is. Ik tel nog eens precies wat
de veranderingen in de leiding plannen voor gevolgen heeft voor de inkopen,
en we moeten dus weer naar Bouwcenter om de tekorten aan te vullen. Dan
als een speer naar de Borent om de steenstripper die ik gratis het wqeekeind
mee kon krijgen om mijn pech met het verkeerde muurtje te verlichten.
Ik huur tevens een betonboor met 110 mm en 75 mm boor om het leidingwerk
te leggen. Ik zag het echt niet zitten om alles van te voren te bekijken
en alle gaten bij het metselen vrij te houden. Met de boren kunnen we
ook nette gaten in de piepschuimblokken maken. Daarna nog even naar de
Gamma om een boor en dan nog even naar de Praxis om toch nog wat PVC te
halen en S39 want dat heb ik vast ook nog nodig.
We beginnen pas tegen 2 uur met de vloer en hebben er in de kortste keren
vijf balken in liggen. Dan begint het passen en meten met PVC. Ter plaatse
worden de badkamer plannen nog aangepast en dat heeft nog wat kleine consequenties
voor de leidingen. Ik kan me voorstellen dat een normale uitvoerder niet
echt blij is als de klant op de bouw komt kijken om vervolgens zaken te
willen wijzigen.
|
